JICA

Plan Maestro de Control de Inundaciones en el Valle de Sula.

Objetivo:

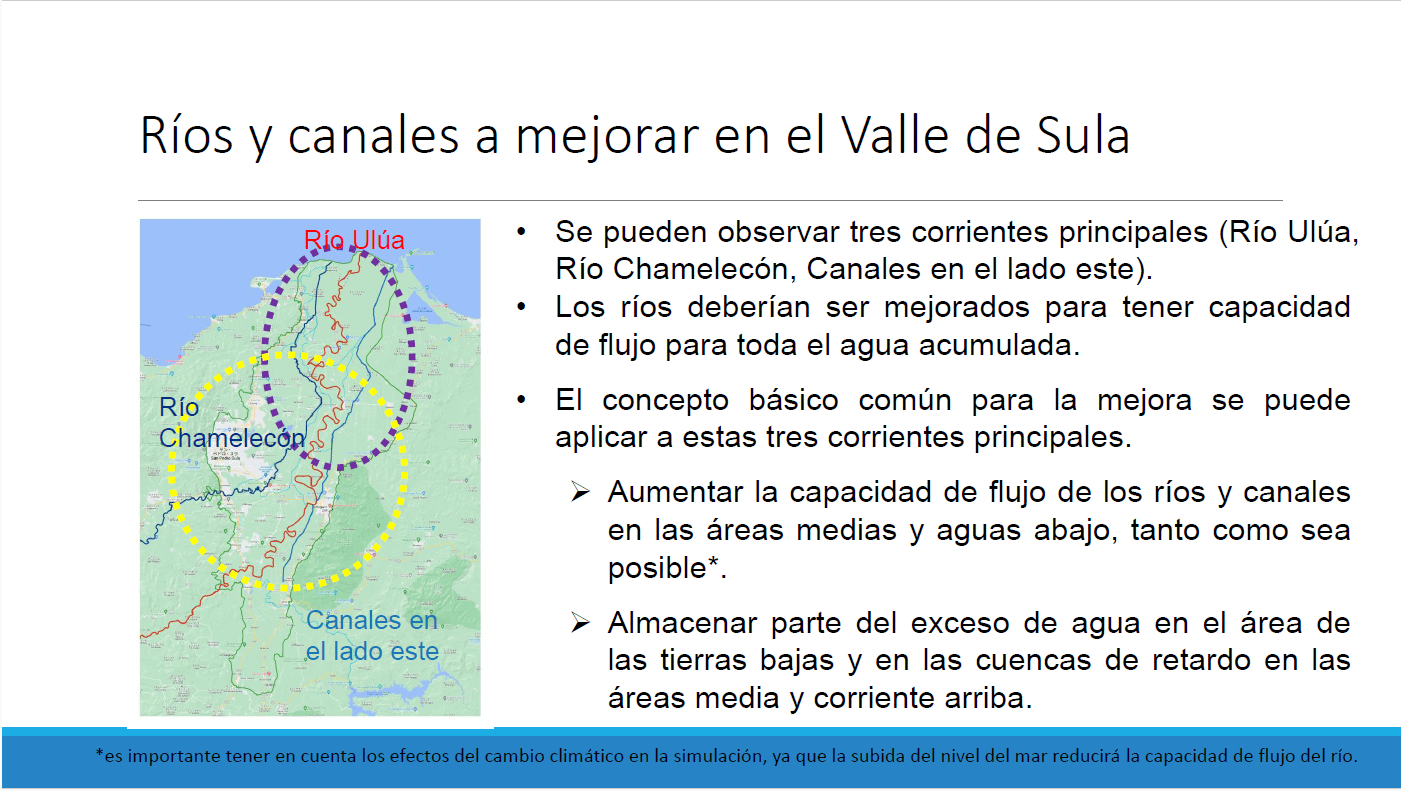

Formular el PMCI para contribuir a la reducción del riesgo de inundaciones en la cuenca del Río Ulúa y la cuenca del Río Chamelecón.

Fases del Proyecto:

Duración:
3 años, a partir del inicio de la Fase I

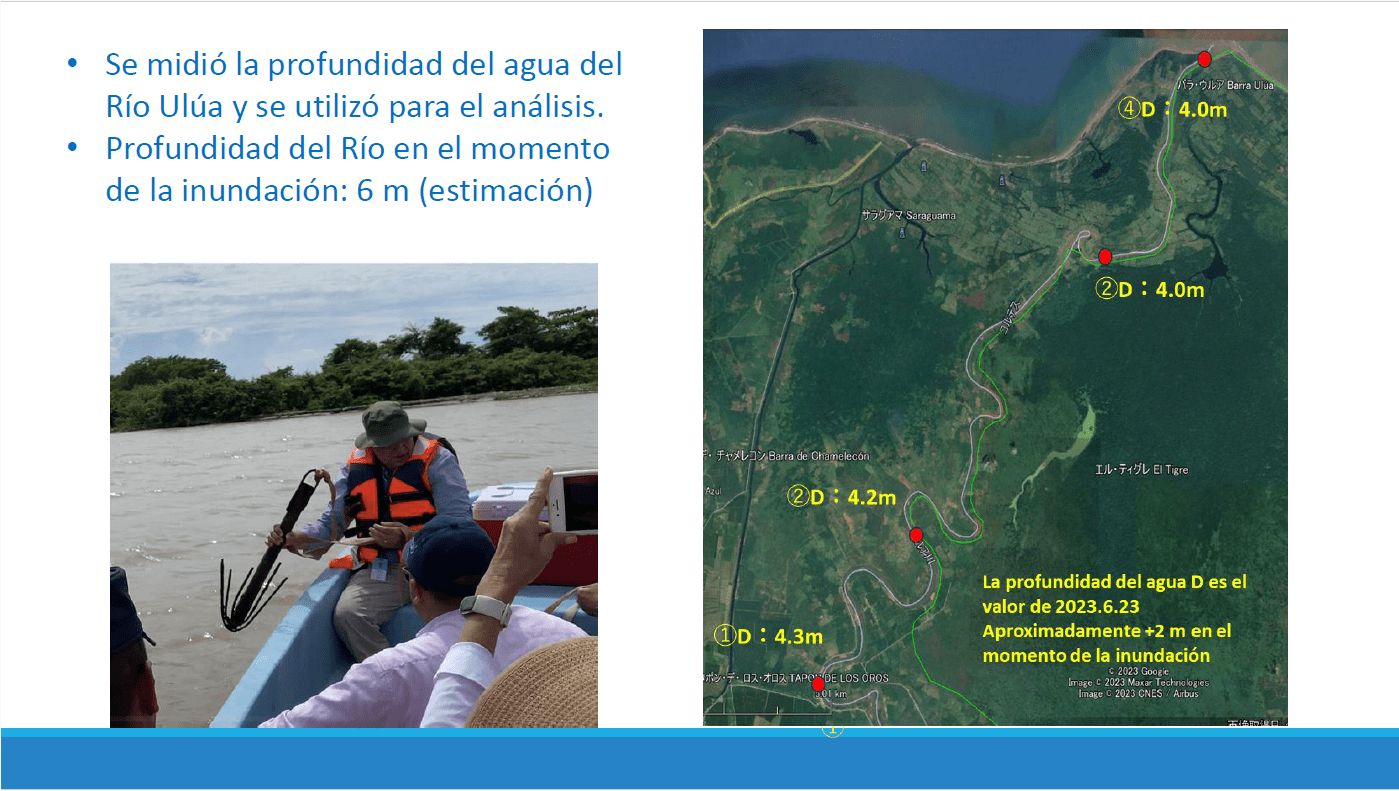

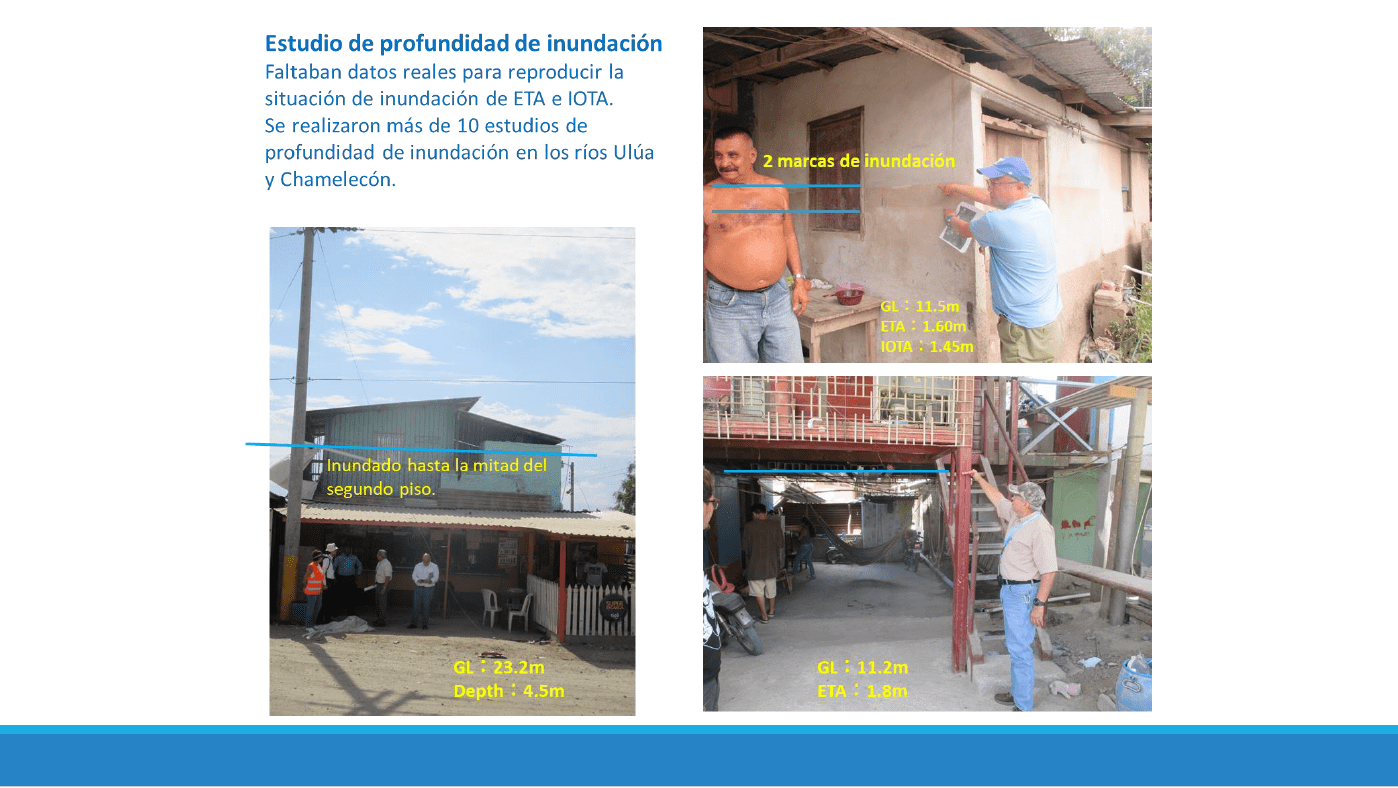

Etapa Preliminar: Investigación general preparatoria.
(mayo julio 2023)
Fase I (
Estudio Básico): Recopilación de información y realización de los estudios básicos para la formulación del PMCI; (a partir del 2do trimestre de 2024)
Fase II (Formulación del PMCI): Análisis del riesgo para las cuencas de los dos Ríos, y selección de proyectos prioritarios para el estudio de prefactibilidad; (por
definir)
Fase III (Estudio de Prefactibilidad):Análisis detallado del riesgo de inundación y
financiero, económico para proyectos prioritarios, y diseño preliminar de los
proyectos;proyectos;(por decidir)

SISTEMA DE INFORMACIÓN METROPOLITANO DEL VALLE DE SULA

Una iniciativa público privada para la gestión de la información orientada al fortalecimiento de la resiliencia climática, la gestión del riesgo y el desarrollo sostenible en el valle de sula
Suscribase para recibir información actualizada
© 2024 SISTEMA DE INFORMACIÓN METROPOLITANO DEL VALLE DE SUL
